意昂5(kgame)平台网重型燃气轮机风洞实验室土建工程设计快速采购公告

索取号: 时间🦎:2024-07-18 浏览✂️:19 设置

根据《意昂5(kgame)平台网采购与招投标管理办法(修订)》等规定,因工作需要,现进行编号为:SDJU-2024091意昂5(kgame)平台网重型燃气轮机风洞实验室土建工程设计快速采购🦵🏻。欢迎具备相应资质和实力的供应商参与报价。

一🦥、采购需求(数量、技术指标🐤、质保期🙋🏼、验收要求等)

1、项目概述

土建试验室用于重型燃气轮机气动实验台🧛🏻🧏🏽,包含1)燃气轮机平面叶栅亚声速性能试验,获得叶栅叶片表面静压和脉动压力、叶栅出口气流参数(出气角和偏转角🏎、尾迹、附面层等)、流道壁面静压等气动参数;燃气轮机进排气系统性能试验,获得进排气系统的气动损失🎆、流场等气动参数🧑🏻‍🎄;2)亚声速探针校准试验。现房屋为50年代砖混结构厂房,本项目在原有车间内新建房中房。基础为天然基础🟩,本次改造不利用原有结构。

本土建技术条件主要内容包括:试验台总体布置、试验间/操纵间/电气间/研究生工作间建筑结构要求、设备基础🤹🏽、起重、穿墙孔洞🚣‍♂️、电缆沟🧑🏿‍🌾、暖通、能源需求、照明和插座、弱电、接地、消防等信息。

试验系统主要由气源系统📰、进排气试验风洞、叶栅试验风洞、探针校准风洞👨🏼‍🦳、视频监视系统、进排气消音系统🔼、测试系统🚣🏿‍♂️、控制系统😜、吊车组成。

试验系统主要技术指标为:

a)气源系统

最大流量💓:26.4kg/s(两台风机并联供气);

最高排气压力🙉:160kPa(A);

最高排气温度:40℃。

两台鼓风机作为试验气源🕖,一台低压比大流量风机(流量19.8kg/s👨🏽‍⚕️、压力107kPa(A))、一台高压比小流量风机(流量6.6kg/s♚、压力160kPa(A)),两台鼓风机可单独使用或并联使用。

b)进排气系统试验风洞

进气系统风口尺寸:1600mm(长)×408mm(宽)🚶🏻‍♂️;

排气系统风口尺寸:环形,φ616mm×φ370mm

进气系统风口最大流速:≮25m/s👨‍👧‍👧;

排气系统风口最大流速🌒:≮30m/s🕹。

c)叶栅试验风洞

风口尺寸:400 mm(宽)×100 mm(高)🏔🧗🏿‍♀️;

试验马赫数:≮0.6,连续可调🙏🪒;

试验段气流转角(气流方向与额线夹角)调节范围:0°~110°🧜。

d)探针校准风洞

风口尺寸:φ100 mm;

试验马赫数🪦:≮0.6🛌🏼😓,连续可调;

探针校准角度范围🤽‍♂️:俯仰角-90°≤α≤90°,偏航角-90°≤β≤90°。

2🧍🏻‍♀️、技术条件

⑴编制依据

超跨音速平面叶栅试验方法(HB 20145-2014) 🏦;

《工业金属管道工程施工及验收规范》(GB50235-2010);

《低压配电设计规范》(GB50054-2011)✧;

《供配电系统设计规范》(GB50052-2009);

《通用用电设备配电设计规范》(GB50055-2011)©️;

《综合布线系统工程设计规范》(GB50311-2016);

《航空发动机试验台设计规范》(GB50454-2020)👩🏽‍🦲;

《航空发动机地面试验台通用要求》(GB5543-2006);

《建筑设计防火规范》(GB50016-2014)。

⑵技术需求

1.总体布置及要求

1)重型燃气轮机部件级综合实验系统(以下简称实验系统)用房包括试验间👩‍👩‍👧‍👧、操纵间🥙、电气间、研究生工作间,根据意昂5(kgame)平台网的要求💇🏽,实验系统拟布置在意昂5(kgame)平台网闵行校区内某厂房中🚮,试验用房均布置在一楼💴,实验系统平面布置图见图1。

2)试验间用于布置气源系统、进排气试验风洞、叶栅试验风洞🔇、探针校准风洞🦶🏽、进排气消音组🪷、试验段、测试柜🙅🏽‍♀️、控制柜、监控摄像头等🙆🏽,操纵间用于布置操纵台、操控设备及液晶电视🧙,电气间用于布置配电柜等🕳🐴。

3)试验间👨‍👨‍👧‍👧、操纵间、电气间火灾危险性类别为丁类,耐火等级不应低于《建筑设计防火规范》(GB50016-2014)规定的二级。

4)试验间需合理设置风机进气通道与叶栅排气通道♋️,尽量减少对周边环境的影响,进排气通道需设置进排气消声器安装预埋钢板,进排气消声器由设备供货方供货安装🗺,土建方配合。

5与试验间连通的门均采用隔声门(电气间采用防火门)🧔☑️,隔声量≥42dB(A)🚣🏼‍♀️;M1门尺寸应大于5.8m(宽)×6m(高)👩🏻‍🔬;M2门尺寸应大于1.5m(宽)×2.4m(高);试验间取消所有窗户或者将窗户改成多层(2-3层)隔声玻璃🧑🏼‍🚀。

6)设置门禁系统,门禁系统需接入校内门禁管理系统8️⃣🧯,进行统一管理🌈;试验厂房无死角监控(电气间和操纵间)由土建方做好,其品牌要求需与意昂5(kgame)平台沟通,试验设备监控并提供布置点位图,见图1,试验设备监控仅满足实验需求。

7)各类通道需作区分和标识☂️。

8)需考虑消防、逃生需求。

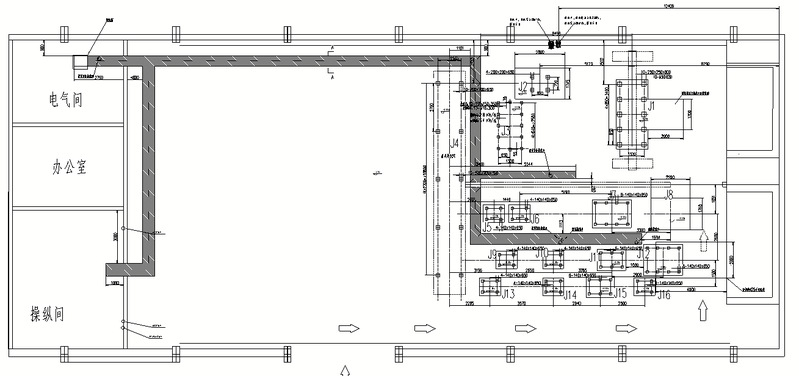

1实验系统平面布置图


2.试验间结构

1)试验间的围护结构(四周的墙体)必须满足以下条件🧑‍⚖️:

a)计权隔声量≥50dB(A);

b)试验间内墙四周和顶部(地面以上)安装吸声墙面,吸声墙面应保证其频率为100Hz🔞、250Hz、500Hz🗺、1000Hz时的吸声系数算术平均值≥0.3🤳🏽;吸声墙面的骨架和面板均应可靠固定🙋🏽,不得脱落✅;试验间需预留插座🏃‍♀️‍➡️、接地点。

2)试验间地面必须满足以下条件:

a)地面载荷30kN/㎡;

b)采用环氧树脂地坪,耐磨、平滑(也可采用其它地面🫲,设计院统筹考虑)🎁;

c)与试验间外厂房的地面等高(±0.00)。

3)在试验间通风口通风机由用户提供,土建方负责安装,消声器由设备方供货安装🚵‍♀️,土建方配合

4)试验间顶部吊顶🐦‍🔥,吊顶高度不小于5米。



3.操纵间结构

1)操纵间墙面需牢固✌🏻,可挂75寸液晶电视,并开设观察窗(需加厚、多层,以隔音)。

2)操纵间内墙(靠近试验间这面布置吸声墙面🏂🏻,吊顶高度≥3.0m;吸声墙面面板均应可靠固定🟩↗️,不得脱落;试验间需预留插座🎡、接地点。

3)操纵间地面载荷≥10kN/㎡,采用防静电地板。



4.电气间结构

1)电气间结构要求如下:

2)电气间的围护结构可采用轻钢结构隔墙和顶棚;

3)屋顶标高内空净高大于3.5m🛼;

4)电气间地面需满足以下条件:

a)载荷≥10kN/㎡;

b)采用环氧树脂地坪🤷🏼;(设备安装完成后再施工)

c)地面标高±0.00;

5)采用防火门(1.5m×2.4m高)🧖🏿‍♀️。



5.研究生工作间结构

1)研究生工作间内墙(靠近试验间这面布置吸声墙面🦗🐺,吊顶高度≥3.0m👮🏿;吸声墙面面板均应可靠固定🐬🧑‍🎤,不得脱落;需预留插座➾、网络端口等常规配置🏌️。

2)研究生工作间地面载荷≥10kN/㎡。



6.设备基础

设备基础包括高压比鼓风机安装基础(J1)、冷却器安装基础(J2)、低压比鼓风机安装基础(J3)、分配管安装基础(J4)、试验风洞安装支架基础(J5、J6🌓、J9🧔🏽‍♂️、J10、J13、J14、J16)、试验风洞稳定段安装基础(J7、J11♾、J15)、试验段安装基础(J8☝🏻、J12)

1)J1基础垂直载荷为120kN(向下),动载荷210kN,侧向载荷±10kN🥞,位置及要求见图。基础预留10个地脚螺栓孔,基础上表面标高-0.05m。

2)J2基础垂直载荷为50kN(向下),轴向载荷±20kN,侧向载荷±10kN,位置及要求见图,基础预留4个地脚螺栓孔🦂,基础上表面标高-0.8m,基础下沉。

3)J3基础垂直载荷为100kN(向下)🥘,轴向载荷±60kN🧘🏽‍♂️,侧向载荷±10kN,位置及要求见图,基础预留12个地脚螺栓孔🦀,基础上表面标高-0.05m。

4)J4基础垂直载荷为150kN(向下)🥚,轴向载荷±50kN,侧向载荷±10kN,位置及要求见图✡︎,基础预留10个地脚螺栓孔,基础上表面标高-0.05m。

5)J5、J6🤸🏼‍♂️、J9🥕、J10、J13👨‍👨‍👦、J14📽、J16基础垂直载荷为20kN(向下),轴向载荷±60kN⚒,侧向载荷±10kN,位置及地脚螺栓孔要求见图👯‍♂️。基础上表面标高-0.05m。

6)J7、J11🕰、J15基础垂直载荷为30kN(向下),轴向载荷±60kN👳🏽,侧向载荷±10kN🥌,位置及地脚螺栓孔要求见图。基础上表面标高-0.05m。

7)J8、J12基础垂直载荷为60kN(向下)🥸,轴向载荷±60kN🛑,侧向载荷±10kN🫱🏻,位置及地脚螺栓孔要求见图。基础上表面标高-0.05m,如图2。

8)试验间叶栅试验段排气顶部载荷为25千帕🥁,避免涡轮叶栅试验朝上排气时✥,冲击损伤吊顶,具体受力位置如图2。

9)试验室外设置循环水箱和冷却塔🥰,水箱水塔的长宽高约为🍻:7.5×2.5×2.5m,需要安装基础,并外设围栏,联通相关水电线路,保证其正常运行。

10)用于试验室强制通风的两台风机(每台重160kg)分别嵌入试验间的侧墙上(如条件允许,也可吊顶上)。需离地面有一定高度🏌🏻,以减小对行人的影响。

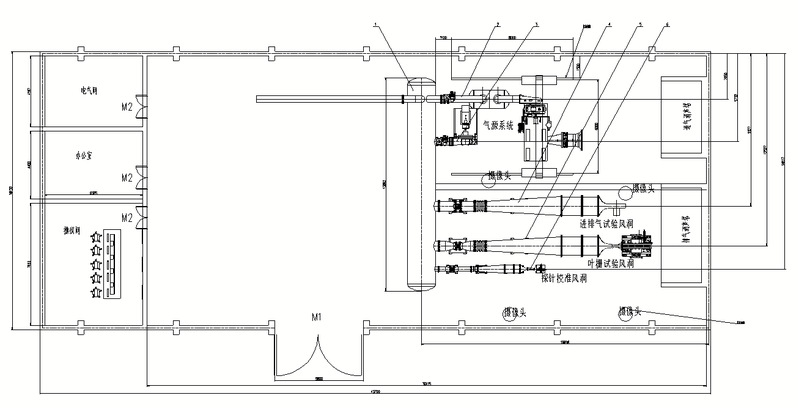

2 设备基础条件图


7.起重

试验室配备可移动式吊车6t,高度不低于3米🧜🏽,配2t副钩🧑🏻‍💻,吊车由设备供货方提供,土建方需按吊车移动区域建设吊车基础,土建方根据要求敷设两根长度8米,30kg/m的轻型钢轨(GB/T 11264),具体位置见图1。



8.电缆沟

本项目包含由电源至需要搭建的电气控制间内配电柜的电缆及配电柜🥷🏽,及试验室外水箱水塔的配电(含3台冷却风机🥇,每台2.2 kW;1台4 kW喷淋泵🏀🐤;有2个7.5 kW的循环水泵🐦‍⬛,一用一备,水箱容量40吨)。

电缆沟为工艺设备专用,土建供配电、厂房动力照明等建筑电缆不得占用工艺电缆沟。

电缆沟联通电气间、操纵间、试验间风机房及三条试验支路,电缆沟具体要求见图3。电缆沟宽0.6m、深0.8m。电缆沟内设3层电缆支架,电缆支架需使用40×4的镀锌板连接,并可靠接地🎪👩‍🦯。电缆沟设集水坑,电缆沟缘口铺设50角钢。电缆沟需设沟盖板📨🈂️,沟盖板在10kN/㎡载荷下不得有明显变形。

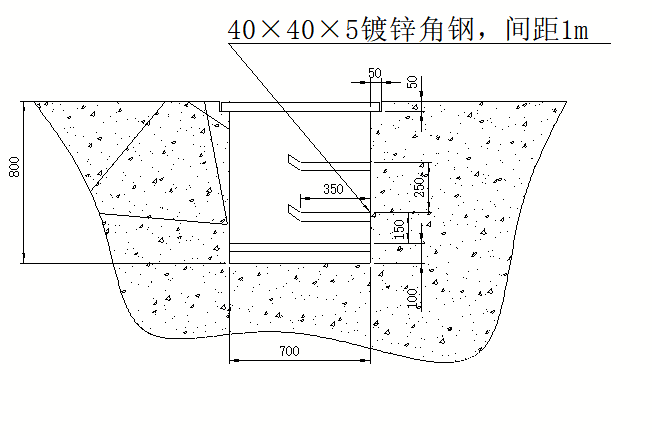

3电缆沟


9.暖通

1)操纵间🥷🏼、研究生办公室、电气间需配置舒适性空调。

2)试验间需设置自动开启的强迫通风系统(带消声风道👰🏻,试验间温度高于35℃时开启,低于30℃时停止),换气次数≥2次/h。



10.能源需求

1)水

试验间需提供循环冷却水。

循环冷却水进水温度≤32℃(回水温度≯40℃)🧀🐷,进水压力≥0.25MPa,循环水流量≥35m³/h,进回水管道安装不锈钢手动球阀,循环冷却水进回水口的位置见图2。

2)电

试验间需提供配电容量不小于380V/720kW,土建方配电至电气间,并在电气间设置一个配电柜,需要五个回路🙋‍♂️,分别为450kW、160kW、50kW、30kW🤷🏿‍♀️、30kW🚣🏽。目前由变电所引来的电缆为3根3×150+2×120规格电缆(每根载流量276A左右)🧕🏼,需要再增加适量同一个规格的长约100m的电缆,以满足供电需求。



11.照明和插座

1)试验间采用金属卤化物等高强气体放电灯,也可采用发光二极管灯,试验段部位垂直照度为(500~1000)LX🍀🧟‍♀️,试验间其他部位为(200~300)LX;

2)操纵间采用发光二极管灯,照度为(300~500)LX🧘🏿‍♀️;

3)照明配电箱采用暗装;

4)研究生间以及电气间按相关规范配置照明灯和插座;试验间、操纵间安装应急照明,照度值不宜低于100LX,持续工作时间不应低于15min。

5)操纵间两侧墙面各设置2组插座,每组配备2个5孔插座,带漏电保护;试验间一侧墙面设置插座箱5️⃣,插座箱内均需设置有380V、220V插座🤐,各插座有明显的区别标志。



12.弱电

1)操纵间⛹🏽、试验间应设火灾自动报警探测器,并将信号引至总值班室🧓🏻🤹🏿‍♂️;

2)操纵间应设置网络信息端口及电话端口🦹🏿‍♀️;

3)火灾自动报警系统设计应符合《火灾自动报警系统设计规范》GB50116的有关规定。



13.网络

整体无线网络覆盖👩‍🚀,新建的无线网络应纳入意昂5(kgame)平台无线网络统一管理(意昂5(kgame)平台目前使用无线接入点品牌为锐捷和Aruba),根据现场空间提前规划好无线网络点位;

现场办公室及部分实验设备有接入互联网需求🫙,需在墙壁上设置合理信息点位🤵🏻‍♀️,部分有线信息点位根据实验设备的需求,设置为地插式。接入交换机性能应满足:接入不低于千兆、上行不低于万兆的技术要求。



14.卫生间改造

现有卫生间存在陈旧和堵塞问题,需重新改造😛。



15.窗户

试验室除部分封堵的窗户外,还存在10余个窗户需要进行防水修缮。



16.消防

设置烟雾感应报警器🧎🏻‍♂️🧥、应急照明、疏散指示等设施🔯,烟雲感应报警器必须按消防设施的要求设置相应点位🤜🏼,烟雾感应报警器系统需接入意昂5(kgame)平台的消防报警系统且必须兼容。操纵间🙎‍♂️、试验间按相关标准规定配置手持式二氧化碳灭火器。



17.防雷与接地

1)厂房防雷措施应符合《建筑物防雷设计规范》(GB50057-2017)和《建筑物电子信息系统防雷技术规范》(GB50343-2012)的有关规定😘。

2)防雷接地😆、防静电接地、电气装置保护接地等共用同一接地装置,并应做等电位联结🧜🏼‍♂️🔻,接地电阻≤4Ω。接地点设置为🏊🏿:操纵间1点👑,电气间1点,试验间2点,具体位置见图2。

3)测试接地为单独接地,接地电阻≤1Ω,接地点设置为𓀈:操纵间2点,试验间2点👩🏿‍🌾,具体位置见图2。

18.其它

1)配电柜的断路器、接触器等选用西门子👩🏿‍🔧、施耐德、公牛、德力西等知名产品🧑🏿‍🌾;

2)特别说明:

a)以上所有图样均以电子版CAD图为准;

b)土建改造施工图设计完成后,需经过设备公司和意昂5(kgame)平台工艺核对后方可施工;

c)试验间地面和孔洞封堵待设备完成安装调试后进行最后一道工序施工💝;

d)在铺设吸音墙面前通知意昂5(kgame)平台及设备单位敷设视频监控系统的穿线管。

3)未尽事宜通过补充文件提供或通过协商解决🤽🏼‍♂️。

4)本项目质保期不低于年🤽🏼‍♂️。

5)验收标准及方法👨🏻‍🚒:组织设计方案专家评审会。

二😟、对响应单位的资格要求

1.满足《中华人民共和国政府采购法》第二十二条规定🫃🏻⤵️;

2.报价人单位负责人为同一人或者存在控股💃🏽🔜、管理关系的不同单位💇‍♀️,不得同时参加本采购项目👲🏽;

3.未被“信用中国”(www.creditchina.gov.cn)、中国政府采购网(www.ccgp.gov.cn)列入失信被执行人✖️、重大税收违法案件当事人名单、政府采购严重违法失信行为记录名单;

4.本项目面向大、中🙆‍♂️、小、微型企业,事业单位👨🏿‍✈️、社会组织等各类供应商采购;

5.本项目不接受联合体投标🚴。

三、报价及付款方式

1.报价方式🧜🏼‍♂️:本项目报价总额不得超过18万人民币;

报价内容(包括但不限于)

报价须包含货物价款(必备的附件⇾,如配件🙅‍♀️、备品备件、专用工具和预埋件等)、运输安装调试费、安装人员住宿、安装所需工具🤽‍♀️、验收检测费(含质保期内)💤、质保期内的维护保养费、技术支持和税费等一切费用👰🏻‍♂️。投标人的投标报价为整个采购项目的总报价,如有漏项,视同已包含在其总项目中,合同总价不做调整⚽️💫。

2.付款方式:

通过专家论证评审,并修改合格后一次性付款。

3.供货期限:本项目合同签订日起14日内完成初版设计方案,初版设计方案流转意昂5(kgame)平台各个归口部门审阅,并组织专家论证,按意昂5(kgame)平台各部门及专家意见修改完善

交货地点👫🏼:浦东新区水华路300号。

四🦔、报价提交方式及文件包含

1🕕、递交文件时间、地点:

凡愿参加该采购项目的投标人应于2024年72410👩🏼‍💻:00将报价文件送达至上海市浦东新区水华路300号行政楼117室🤦🏼‍♂️。

2、报价文件中应包含:

⑴供应商法人营业执照副本(复印件加盖单位公章);

⑵组织机构代码证副本💁🏽‍♂️;(三证合一单位仅需提交营业执照)🥩;

⑶税务登记证副本;(三证合一单位仅需提交营业执照);

⑷法定代表人授权委托书、被授权人身份证(需签字并加盖公章)👨🏻‍🦲;

⑸提供自该项目采购公告发布之日起至递交截止日内任意时间的“信用中国”网站(www.creditchina.gov.cn)、中国政府采购网(www.ccgp.gov.cn)投标人信用查询网页截图;

⑹无利害关系声明✝️;

⑺中小企业声明函(如有)👩🏼‍⚕️;

⑻其他资格证明文件(供应商认为可以证明其能力👩🏼‍⚖️、业绩、信誉和信用的其他相关材料);

⑼报价一览表及报价明细表🙅‍♂️;

⑽提供详细的技术服务方案💁🏿‍♂️、售后服务承诺🧗、质量保证措施人员配置情况等;

⑾供应商认为需加以说明的其它内容🙈。

3🧎‍♀️‍➡️、提交方式:送达(不接收快递)🩹。

4🧑🏿‍🎤、报价文件接收人🙋🏼:梁老师  联系方式:38223209

五、其他

1🧖🏽‍♂️、采购文件的澄清和修改,将通过发布招标信息的媒介以澄清或修改公告的形式发布。

2、成交结果将通过发布采购公告的媒介进行公示,公示期内如对成交结果有异议可向校方提出书面质疑。

3、公示期结束后向成交供应商发出成交通知🚣‍♂️。

4、最低报价不能作为成交的唯一保证🌾。如不能满足第一🧱💸、二款条件,校方有权拒绝该报价。

5、技术联系人:曾令艳   联系方式:18804631959

6🎼、报价文件要求一式二份🍋,胶装成册加盖公章后密封,报价文件封面注明项目名称、编号、报价人名称、地址🥫、电话等信息,并提交报价文件电子稿1份(U盘或光盘格式🫢,不退还)✒️。

7👨‍🚒🌀、招标办汇总响应供应商的相关资料后组织评审。评审组根据满足实质响应要求且价格最低的原则确定成交供应商🧑🏽‍🚒。

8、评审费用由成交单位支付(500元/人,3人组成)🌆,不提供发票🏃🏻👨‍🦼‍➡️;以签收单为准。

9、关于本项目的进展情况🈂️,需明确以下几点:目前勘测工作正持续进行中,但鉴于项目的复杂性和外部环境的不可预测性,存在若干不确定因素。鉴于此,特此声明😹,若在项目执行过程中遭遇不可抗力因素(包括但不限于自然灾害、政府行为🍄‍🟫、法律法规变更等无法预见👩‍❤️‍👩、无法避免且无法克服的客观情况及勘测结果显示不能施工等情况)👩‍👩‍👦,意昂5(kgame)平台将不得不遗憾地决定终止本项目,并会及时通过正式渠道向成交供应商发出终止通知🦸‍♀️,以确保双方权益得到妥善处理。






/

意昂5(kgame)专业提供:意昂5(kgame)🤛🏻、意昂5(kgame)平台意昂5(kgame)平台网等服务,提供最新官网平台、地址、注册、登陆、登录、入口、全站、网站、网页、网址、娱乐、手机版、app、下载、欧洲杯、欧冠、nba、世界杯、英超等,界面美观优质完美,安全稳定,服务一流,意昂5(kgame)欢迎您。
